一、引言
在快时尚与互联网品牌高速迭代的行业背景下,季度上新准时率直接决定资金周转效率与渠道信心。然而,行业数据显示,全球时尚产业每年生产成衣高达800亿至1500亿件,其中约40%最终未能售出。供应链信息断层与需求预测失准,正是延迟与库存积压的根源。引入服装供应链管理系统(SCM),打通设计、生产到销售的数据闭环,已成为企业提升竞争力的必然选择。
本文从供应链从业者视角出发,系统拆解服装上新中的典型痛点,并基于虚拟品牌实践案例,展示如何通过数字化供应链管理将季度上新准时率提升30%以上。
二、服装供应链概述

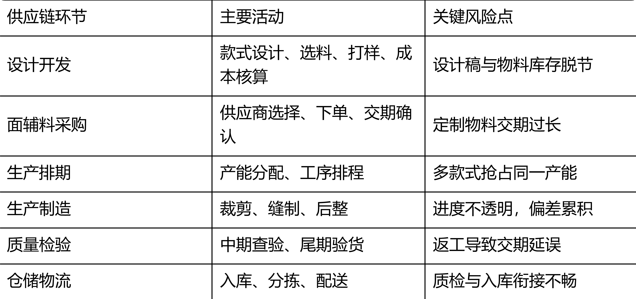

服装供应链涵盖从产品设计到成品上架的全过程,涉及多主体、多环节协同。其核心流程包括设计开发、物料采购、生产制造、质量检验、仓储物流及销售分发。由于季节性强、SKU种类多、供应商分散,服装供应链具有典型的长链路、多变量、高不确定性特征。
传统管理模式下,各环节信息孤立,依赖人工跟单和线下沟通,当SKU超过100个、供应商超过10家时,协调成本呈指数级上升,准时率大幅波动。

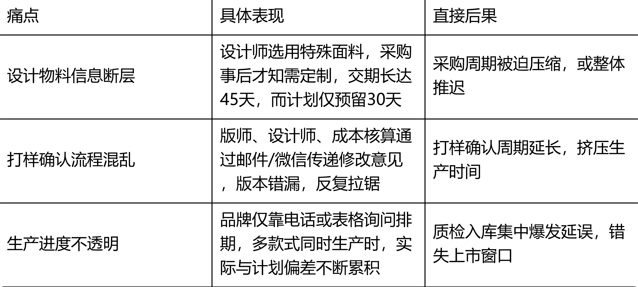

三、服装上新中的核心痛点
许多品牌管理者发现,单个环节看似正常,整体上新却屡屡滞后。这种“黑箱”现象源于三个系统性断裂:
信息流断裂是核心病因。人工沟通在小规模时尚可维持,一旦规模扩大,延迟与失真便无法避免,准时率持续下滑。
四、全链路数字化解决方案
服装供应链管理系统的核心并非简单将线下流程线上化,而是通过数据标准化与规则引擎,构建可预测、可追溯的透明链路。成熟系统通常集成产品生命周期管理(PLM)、供应商协同、订单跟踪、质量控制等模块。
4.1 三大关键改变
- 建立设计物料库:所有面料、辅料、颜色、规格沉淀于系统,设计师绘图时即可调用,系统自动显示库存、交期、成本区间。选用新物料时立即触发预警,采购提前介入,避免设计端产生不可控延迟。
- 里程碑驱动任务流转:每个款式拆解为标准化任务节点,明确责任人、时限与交付物。例如,打样节点必须上传样衣照片及评审意见方可流转。节点延迟时,系统自动预警上下游,并重算预计上架时间,变“被动跟单”为“主动预警”。
- 生产进度实时可视化:通过与工厂系统对接或移动端报工,品牌方可实时查看裁剪、缝制、后整等工序进度。系统自动对比计划排期,生成偏差分析,管理者在萌芽阶段即可介入。

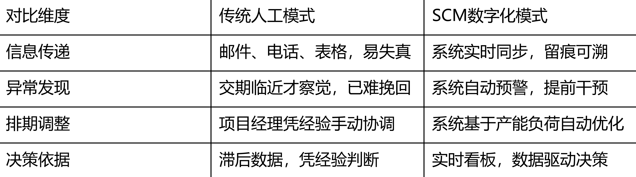

4.2 传统模式与SCM模式对比

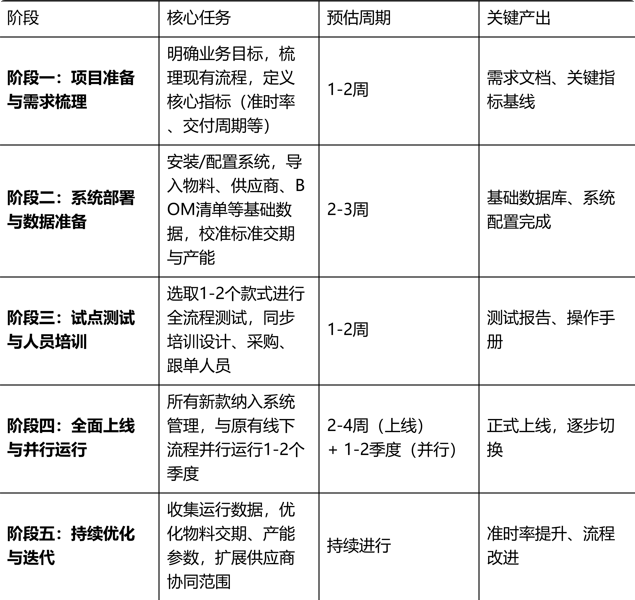

五、实施步骤指南
服装SCM系统上线需分阶段推进,确保业务平稳过渡。以下为通用实施路径:
关键提示:基础数据质量决定系统预判准确性,务必在上线初期投入充足时间进行数据清洗与校准。供应商配合度是透明化成败的关键,建议优先推动核心供应商接入,并为其提供简易移动端操作界面。
六、虚拟品牌实践案例
6.1 背景与挑战
某都市女装品牌,季度上新SKU约300个,供应商分布多省。上线SCM前,季度上新准时率仅65%,延迟严重冲击电商推广与直播排期。
6.2 实施过程
- 流程建模:梳理全链路,在系统中建立设计→打样→采购→生产→质检→入库的数字化模型,导入历史数据生成标准交期与产能基准。
- 排期优化:2024年春季规划中,系统发现3个核心款式需共用同一印花厂,且产能不足,团队提前调整排期并启用备用供应商,规避了瓶颈。
- 打样协同:设计师与版师通过系统上传3D虚拟样衣及修改意见,评审记录永久留痕,平均打样确认周期缩短4天。
- 采购协同:系统自动生成物料需求清单并发送至供应商,供应商在线确认交期与价格,采购无需手动收集回复。
- 生产监控:工厂每日移动端填报工序完成量,系统生成进度看板,颜色标示正常/预警/延迟。缝制滞后超24小时即自动预警,并更新后续计划,为补救争取时间。

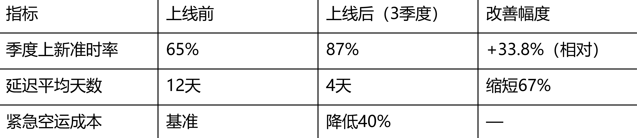

6.3 成效数据
品牌运营团队反馈:系统虽无法消除所有意外,但首次实现了问题可见、风险可预判,变“事后被动承担”为“事前主动决策”。
七、实施关键考量与常见误区
7.1 成功关键要素
- 数据质量:物料信息、产能、标准工时必须准确,否则系统预警失真。
- 供应商协同:需向供应商明确价值(如清晰订单、快速对账),降低工具门槛(提供移动端),以获取配合。
- 组织适配:系统导入需同步调整岗位职责与考核机制,培养团队数据分析能力。

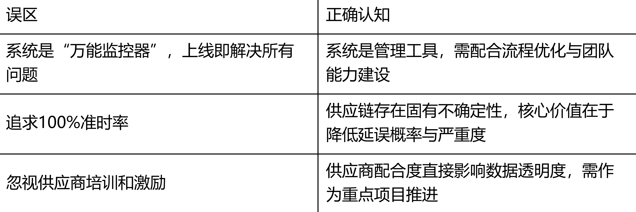

7.2 常见误区
八、未来展望
随着AI预测与物联网技术成熟,SCM将向智能化演进:结合历史销量、市场趋势、天气等外部信号,系统可主动建议上市时间窗口,甚至在设计阶段推荐可替代物料以规避供应风险。对服装企业而言,拥抱数字化供应链管理已非选择题,而是提升品牌韧性与市场竞争力的必要之举。

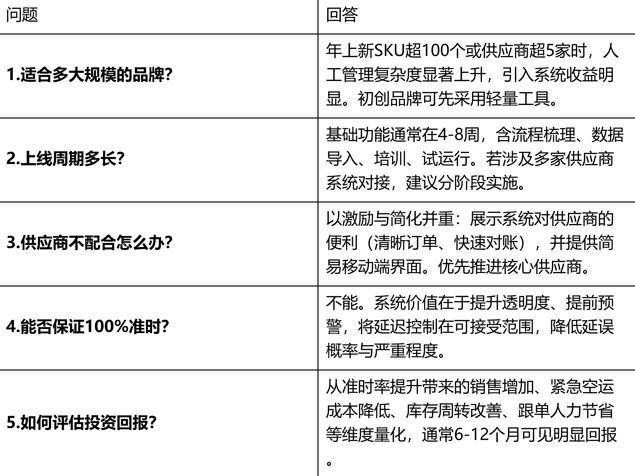

常见问题解答(FAQ)
