中国服装供应链正面临效率瓶颈。根据中国服装协会统计,2023年我国服装行业规模以上企业累计实现营业收入12139.2亿元,但行业平均存货周转天数仍超过200天,库存积压与需求响应滞后,仍是吞噬利润的核心痛点。麦肯锡相关研究也指出,实施数字化供应链管理的服装企业,平均可降低库存成本10%–20%、缩短订单交付周期20%–30%。
为了解决这些问题,一套贴合行业特性的SCM系统应运而生。然而,服装供应链因款式、颜色、尺码的多维组合,叠加季节性强、快反补单频繁、BOM多变等特性,其系统实施远非简单的软件安装。本文系统拆解服装SCM的落地全过程,分为六个核心阶段,其概要如下图所示:

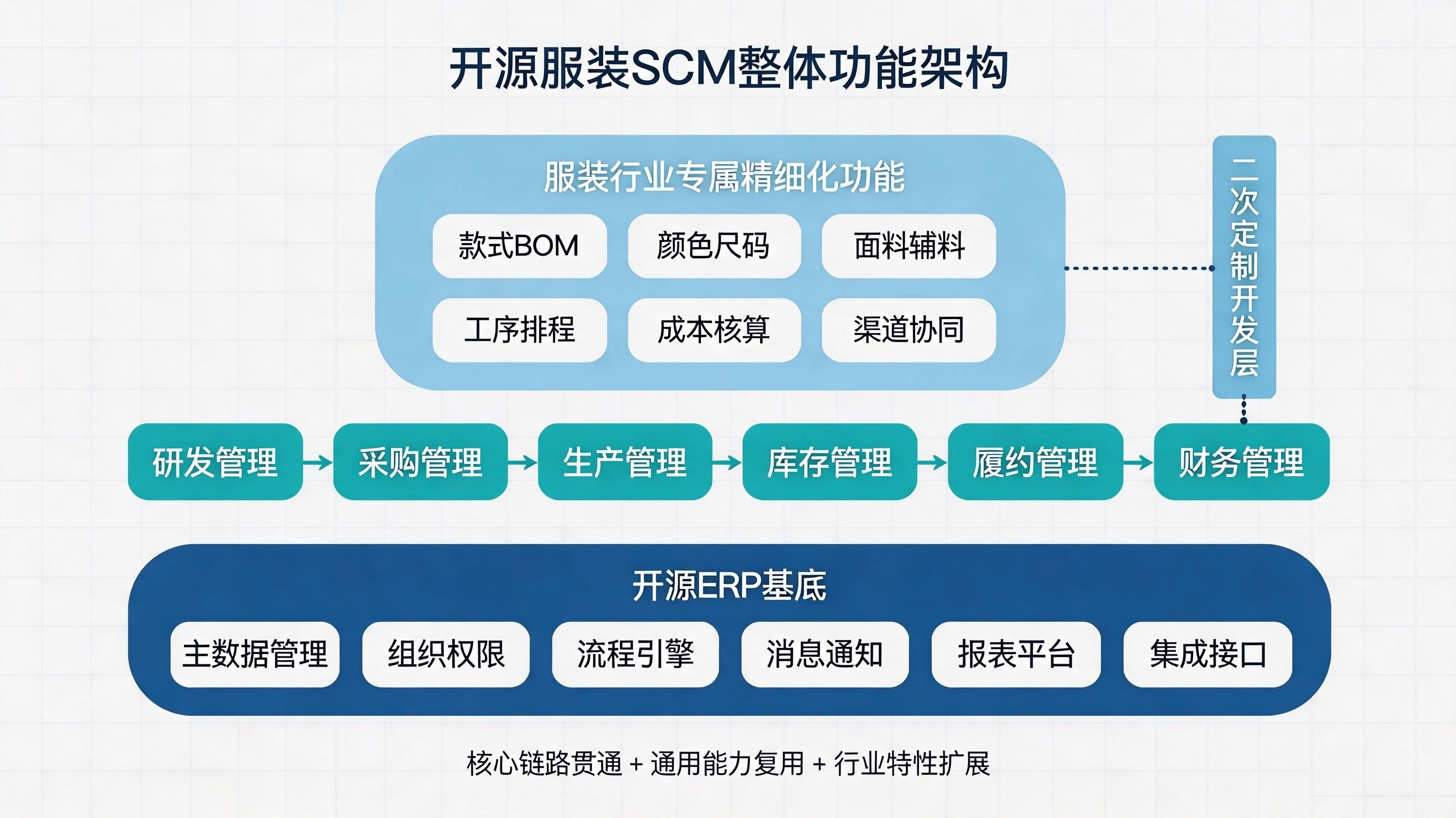

服装供应链系统SCM实施六大阶段
阶段一:项目启动与规划
核心是定目标、圈范围、建团队、立规则。
- 明确业务目标:到底要解决什么痛点?是面辅料齐套率低、生产进度不透明,还是库存积压严重?目标必须可量化,比如“将订单交付周期缩短20%”。
- 划定实施范围:
- 组织范围:涵盖哪些部门(设计、采购、生产、仓库、财务等)?是否包含外部工厂、面料商?
- 功能范围:一期先上什么?通常建议先固化管理成熟的部分(如采购、生产、入库),再优化管理不成熟的部分(如企划、成本模拟)。
- 产品范围:从哪个品牌、哪个季节的货品开始上线?
- 组建项目团队:必须包含掌握决策权的高层、熟悉全流程的关键用户(业务骨干)、内部IT及乙方顾问。
- 制定实施计划与沟通机制。
阶段二:需求调研与业务蓝图设计
这是最重要的阶段,决定了系统是“削足适履”还是“量体裁衣”,必须深入一线,把服装业务的特殊逻辑挖透。
- 全业务链流程调研:逐一梳理核心流程及痛点。
- 商品企划与设计:季度的波段、系列、主题如何管理?如何从设计图生成物料清单(BOM)?
- 打样与物料开发:面料、辅料的开发流程,样衣的评审与封样管理。
- 大货BOM处理:服装BOM极其复杂,需要处理配色方案、多色尺码表、可替代物料、不同部位的用料率。一套衣服,不同颜色可能用不同面料,这是调研关键。下表以一款女士连衣裙为例,展示配色BOM的复杂度:
| 成衣款号 | 颜色 | 尺码 | 部位 | 物料编码 | 物料名称 | 单耗(米) | 可替代物料 |
|---|---|---|---|---|---|---|---|
| D24001 | 黑色 | S | 大身 | FAB001 | 素绉缎 | 1.2 | FAB003 |
| D24001 | 黑色 | S | 里布 | LIN005 | 涤丝纺 | 0.9 | - |
| D24001 | 红色 | S | 大身 | FAB002 | 弹力缎 | 1.3 | - |
| D24001 | 红色 | S | 里布 | LIN005 | 涤丝纺 | 0.9 | - |
- 采购与生产:采购模式(单耗采买、净需求、备损)、生产模式(自产、外协、CMT、FOB)、委外加工的多级流转(如发面料给A厂印染,再发B厂成衣)。
- 质量检验:过程检、尾期检的处理,次品如何扣款或补单。
- 仓储与物流:预包、越库发货、退货整理。
- 设计未来业务蓝图:基于痛点和最佳实践,设计出上线后的“标准作业流程(SOP)”。例如,未来的物料需求计划(MRP)运算是按单耗还是按尺码,齐套检查的逻辑是什么,都要在此阶段定义清楚,并输出蓝图文档让各方签字确认。
阶段三:系统选型与方案设计
若购买了成熟软件,此阶段就是将蓝图匹配到系统功能;若自研,则为架构设计。
- 选型核心考量:
- 行业匹配度:是否原生支持多维颜色/尺码矩阵?能否灵活处理BOM的版本与配色方案?
- 协同能力:能否支撑供应商门户,让工厂实时回传生产进度、报工?
- 扩展与集成:接口能力如何?能否无缝对接设计软件(PLM)、电商订单中心(OMS)、财务(ERP)等系统?
- 系统方案设计:
- 功能方案:设计每个功能的实现细节,如采购合同里的价格条件、损耗率如何体现。
- 数据标准化方案:这是服装SCM的“地基”。必须明确规定:物料编码规则(面料、辅料、成衣)、颜色与尺码的编码体系、供应商/客户编码规则、仓库与储位规则等。下表为常见编码规则示例:
| 编码对象 | 规则示例 | 说明 |
|---|---|---|
| 面料 | FAB + 品类码 + 流水号(如FAB-COT-001) | 体现材质信息 |
| 辅料 | ACC + 类型码 + 流水号(如ACC-ZIP-021) | 拉链、纽扣等 |
| 成衣 | FP + 年份 + 波段 + 流水号(如FP24S001) | 区分年份和波段 |
| 颜色 | 采用标准色号(如BLK、RED、WHT)或企业自定义 | 统一色卡管理 |
- 集成方案:定义SCM与外部系统(电商平台、PLM、WMS等)的交互数据、接口方式与频率。
- 报表与报表体系:设计管理层必备看板,如《供应商交期达成率报表》《单款齐套率报表》。
阶段四:系统配置、开发与测试
系统从纸面蓝图变为可用软件。
- 系统配置:根据方案在系统内进行参数设置,如流程审批节点、MRP运算规则等。
- 客制化开发:对标准软件不满足的部分进行二次开发,并编写代码。接口开发是重点。
- 数据准备:动员各部门整理基础数据,这是最耗时、最容易出错的环节。包括:物料主数据、BOM(含配色、规格分组)、供应商与客户档案、成本基准价、期初库存等,需反复清洗、校验。
- 系统测试:
- 单元测试:开发人员自测。
- 集成测试:由关键用户测试一个完整流程,如从“创建采购单”到“供应商送货、质检、入库、对账”全线跑通。
- 用户验收测试(UAT):关键用户模拟真实业务,用复杂场景(如跨季节补单、带替代料的BOM下单)进行压力测试,确认系统可用并签字。
阶段五:培训与上线准备
核心是让一线人员“会用、愿意用”,并制定好风险预案。
- 分层培训:关键用户培训系统逻辑与操作;最终用户(跟单、采购员、仓管)培训具体操作,必须做到“手册在手、实操过关”。
- 上线策略制定:服装企业常用稳妥的分步切换。
- 按产品线:某新品牌或新季产品完全用新系统,老品牌暂时不动。
- 按模块:先上采购与生产跟踪,跑通后再上企划和成本模块。
- 按供应商:先要求核心战略工厂使用协同门户,再逐步推广。
- 全面切换准备:包括动态数据迁移(未完成的采购单、生产单)、系统权限设置、应急预案(如系统宕机时的临时手工流程)等。
阶段六:系统上线与持续支持
- 初期现场支持:顾问和IT团队需要深入业务现场,帮用户解决刚上线时的操作、流程问题,并安抚畏难情绪。
- 问题跟踪闭环:建立问题分级处理机制,影响业务的Bug必须立即修复。
- 上线后复盘:系统运行1-2个月后,对比目标分析达成情况,并持续优化流程。例如,发现MRP跑出的采买建议和实际偏差大,就需要回头调整BOM参数或损耗率公式。
- 知识转移与运维移交:将系统文档、管理规范正式移交给IT运维和业务管理部门,转入日常持续优化。
实施成功的几个关键点
下表提炼了确保项目落地的四大支柱:
| 关键点 | 说明 | 常见失败表现 |
|---|---|---|
| 高层绝对支持 | SCM会重塑权力和责任,没有一把手推不动 | 跨部门冲突无人裁决 |
| 数据是灵魂 | BOM、物料主数据不准,系统输出必是垃圾 | MRP建议无法使用,库存仍然混乱 |
| 重视用户习惯转变 | 让跟单员从Excel“感觉”变成用系统数据 | 上线后用回手工账,系统成摆设 |
| 敬畏行业复杂性 | 不能幻想一套标准逻辑套所有品类 | 快反流程走不通,业务抱怨系统僵化 |
总结与未来展望
综上,服装供应链SCM的落地是一项环环相扣的系统工程:从量化目标与范围圈定起步,透过深度业务蓝图把脉行业复杂性,再经系统匹配、数据标准化、严格测试与分层培训,最终以分步切换与持续支持实现平稳上线。整个过程的核心命脉始终是高层推动、数据质量与变革管理——三者缺一不可。
放眼未来,服装供应链将加速迈入全链路数智化、绿色可持续的新阶段。下表总结了五大关键趋势及其对SCM系统能力的潜在要求:
今天扎实完成SCM的实施,不仅是为了解决当下的交期与库存痛点,更是为未来构建一个可进化、可扩展的数字供应链基座。唯有如此,服装企业才能在快速变化的市场中,从被动的“救火”式管理,真正走向主动的、有韧性的价值创造。
